Secretarul de stat in Ministerul Transporturilor, Irinel Ionel Scriosteanu, a oferit detalii despre stadiul lucrarilor de pe șantierul Podului de Flori peste Prut la Ungheni Golaiesti (Romania) – Zagarancea (Republica Moldova).

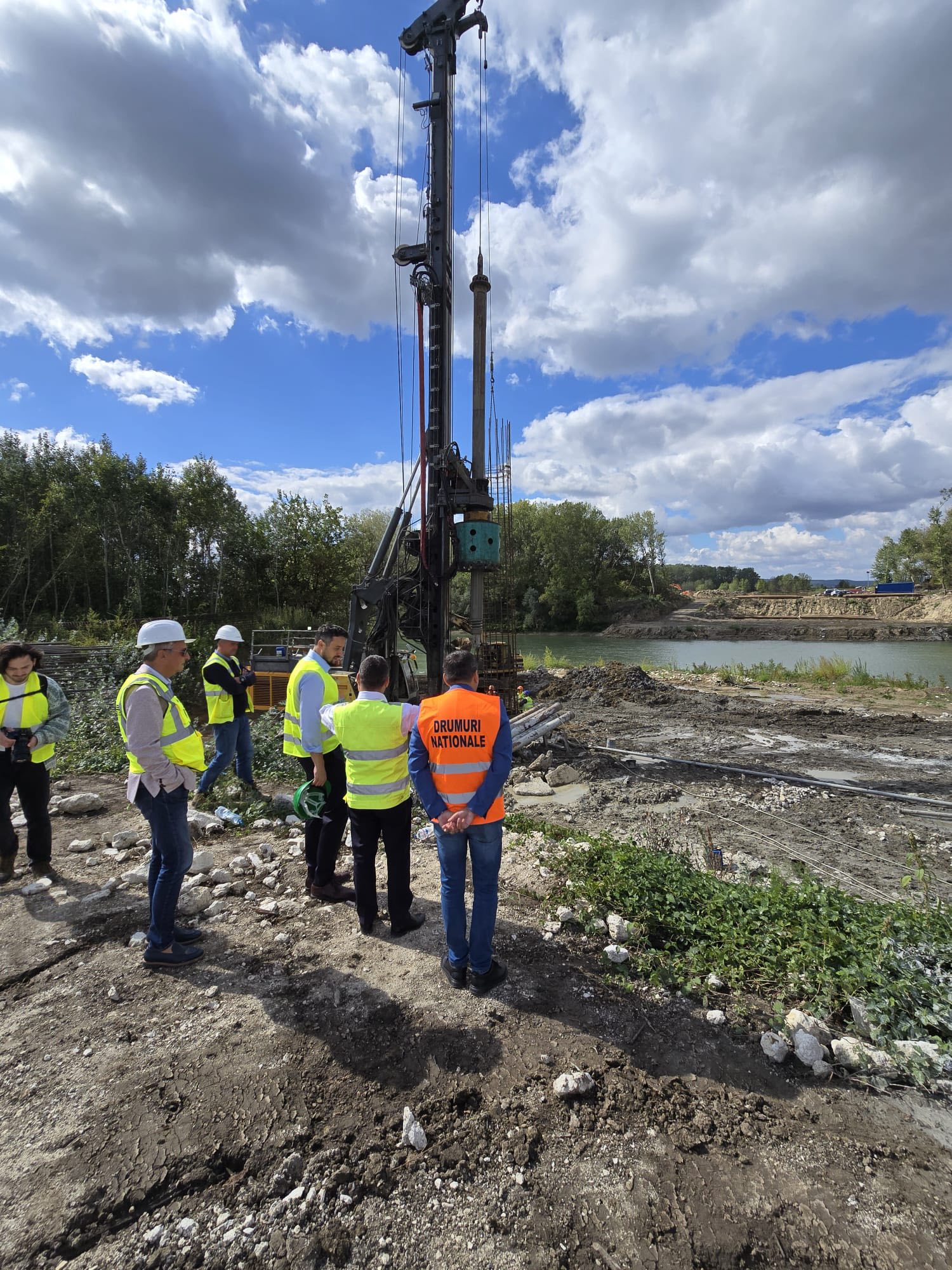

Astfel, continua realizarea pilotilor de sustinere a podului fiind forati, armati si turnati 70 din cei 72 necesari dupa cum urmeaza:
-la culeea de pe malul drept 18 piloti finalizati din 18 necesari;
-la culeea de pe malul stang 18 piloti finalizati din 18 necesari;
-la pila de pe malul drept 18 piloti finalizati din 18 necesari;
-la pila de pe malul stang 16 piloti finalizati din 18 necesari;
De asemenea:

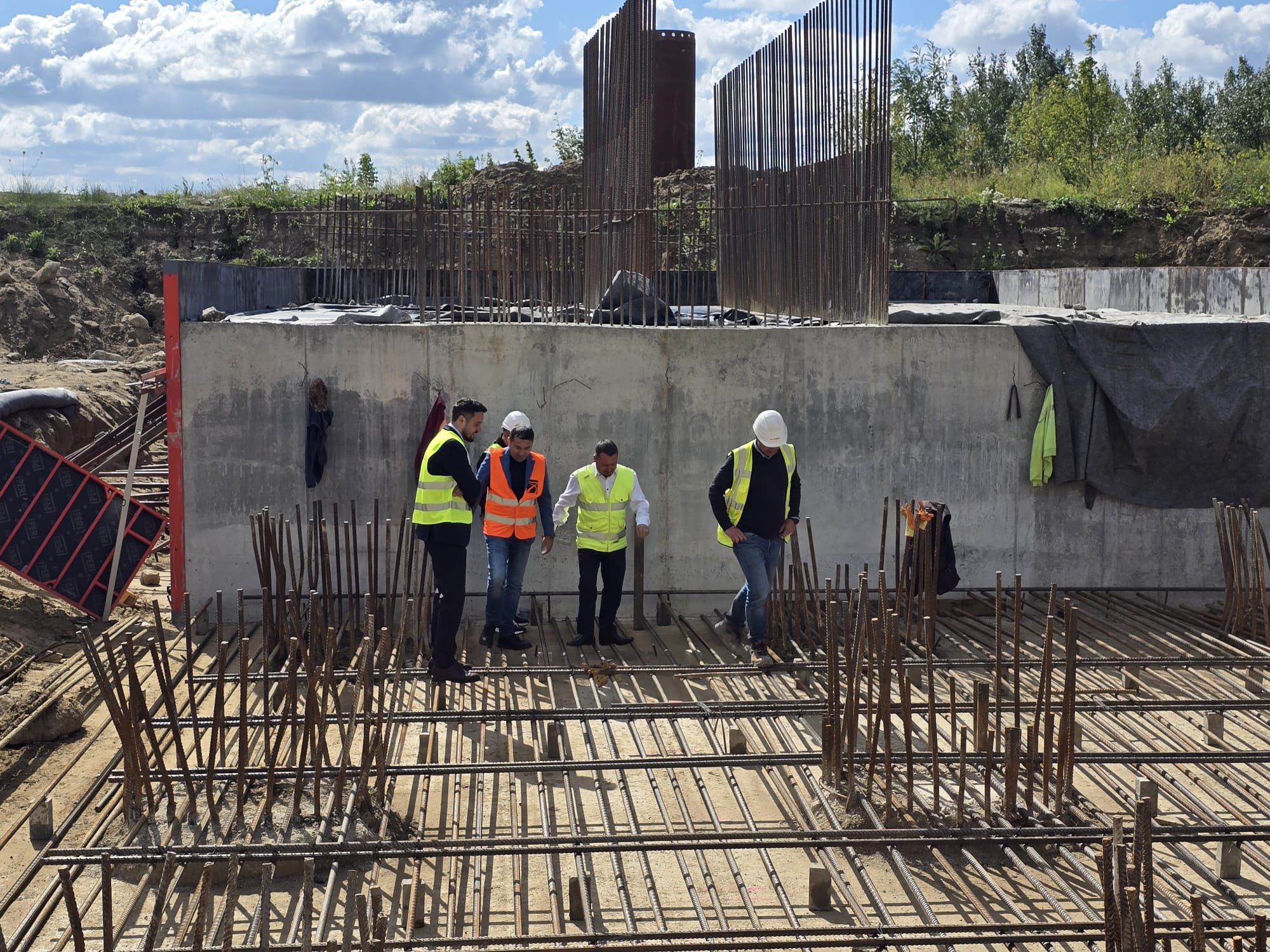

-pe malul stang a fost armat, cofrat si turnat primul segment de radier aferent caii de rulare 1 si a inceput armarea radierului pentru a doua cale de rulare;
-pe malul drept a fost armat, cofrat si turnat primul segment de radier aferent caii de rulare 1 si a inceput armarea radierului pentru a doua cale de rulare;
-saptamana viitoare va incepe armarea elevatiei aferente culeii dinspre Chisinau.
Scriosteanu precizeaza ca lucrarile la acest obiectiv sunt in graficul contractat, pe ambele maluri ale Prutului.
