Secretarul de stat in Ministerul Transporturilor, Irinel Ionel Scriosteanu, a prezentat stadiul lucrarilor pe Lotul 3 Nord al Autostrazii Bucurestiului A0.
Potrivit acestuia:
-se executa lucrari de asternere a stratului de asfalt de baza, fiind realizati 800 ml;
-sunt in curs de finalizare lucrarile de decapare si stabilizare a terenului de fundare (99,3%);
– este in curs de finalizare executia celor 26 podete (97,62%);

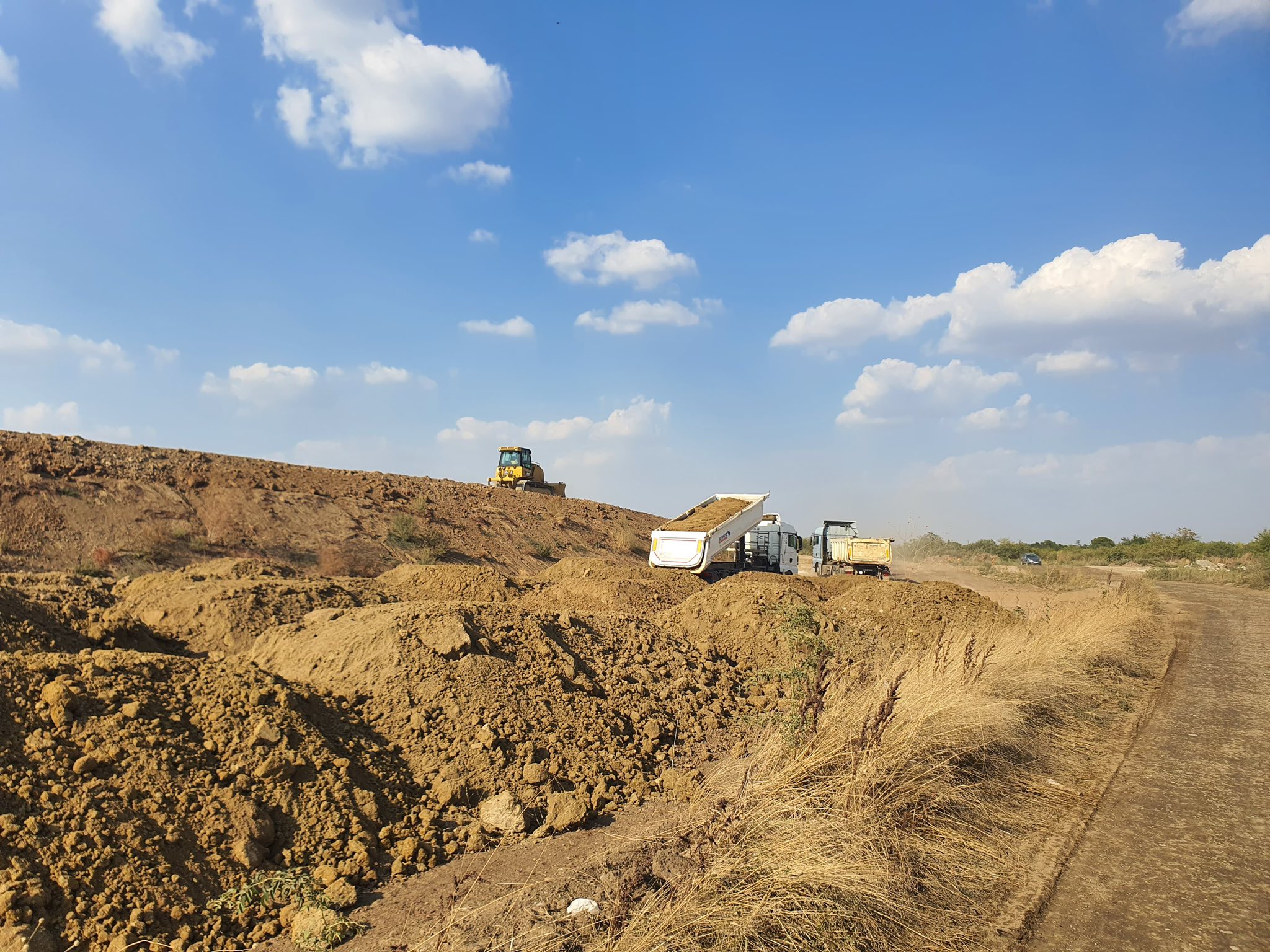

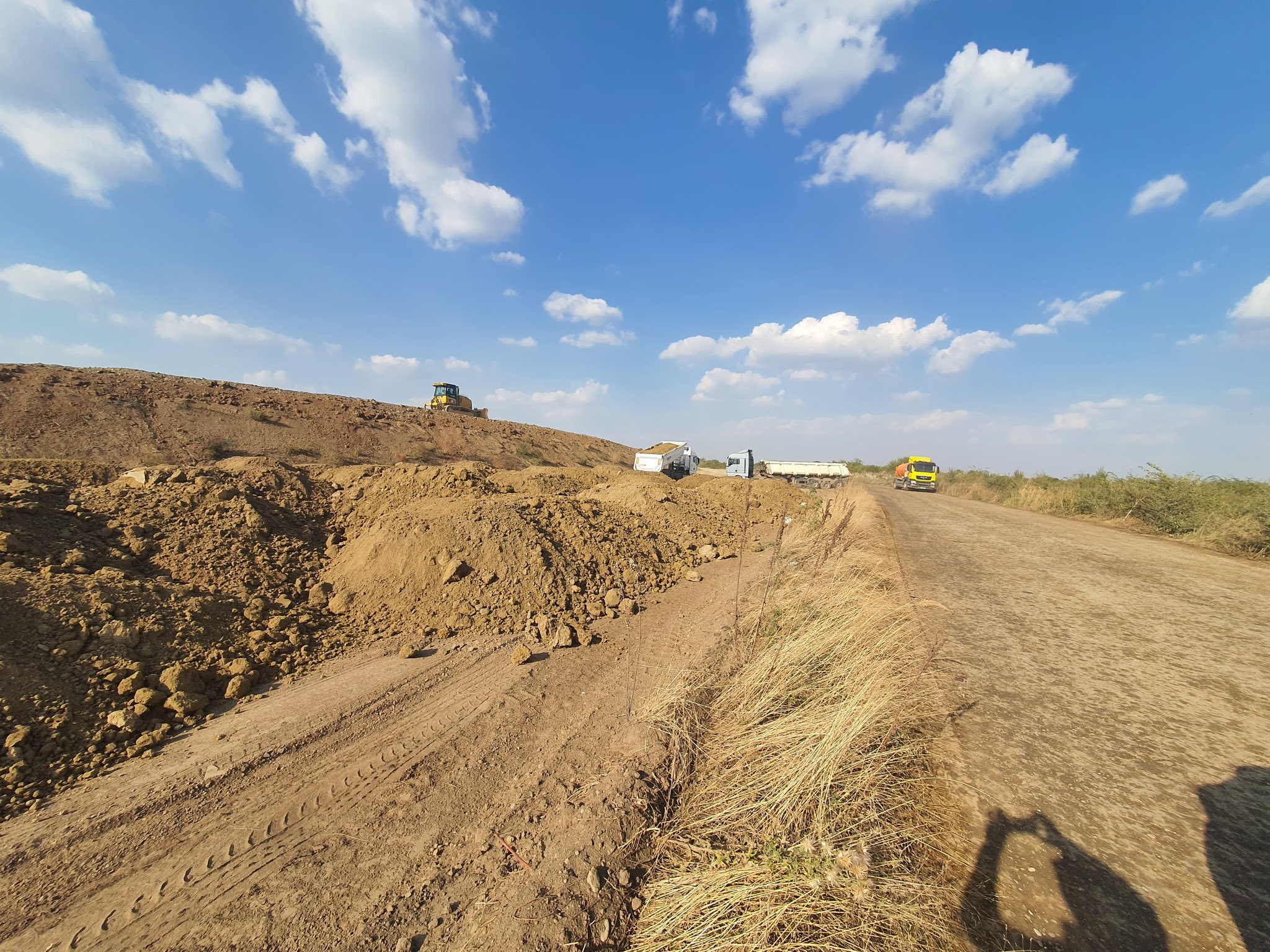

– se executa lucrari de umpluturi cu pamant stabilizat, fiind realizati 630.000,00 mc (84%);
– se lucreaza la stratul de forma din balast, realizat aproximativ 65% din volumul total;
– stratul de fundatie din balast este realizat aproximativ 55% din volumul total;
– se lucreaza la stratul de agregate naturale stabilizate cu lianti hidraulici, fiind executat in proportie de 22%;
– se lucreaza la sistemul de evacuare a apelor din zona mediana a autostrazii;
– se lucreaza la sistemul ITS si la sistemul de iluminat public;

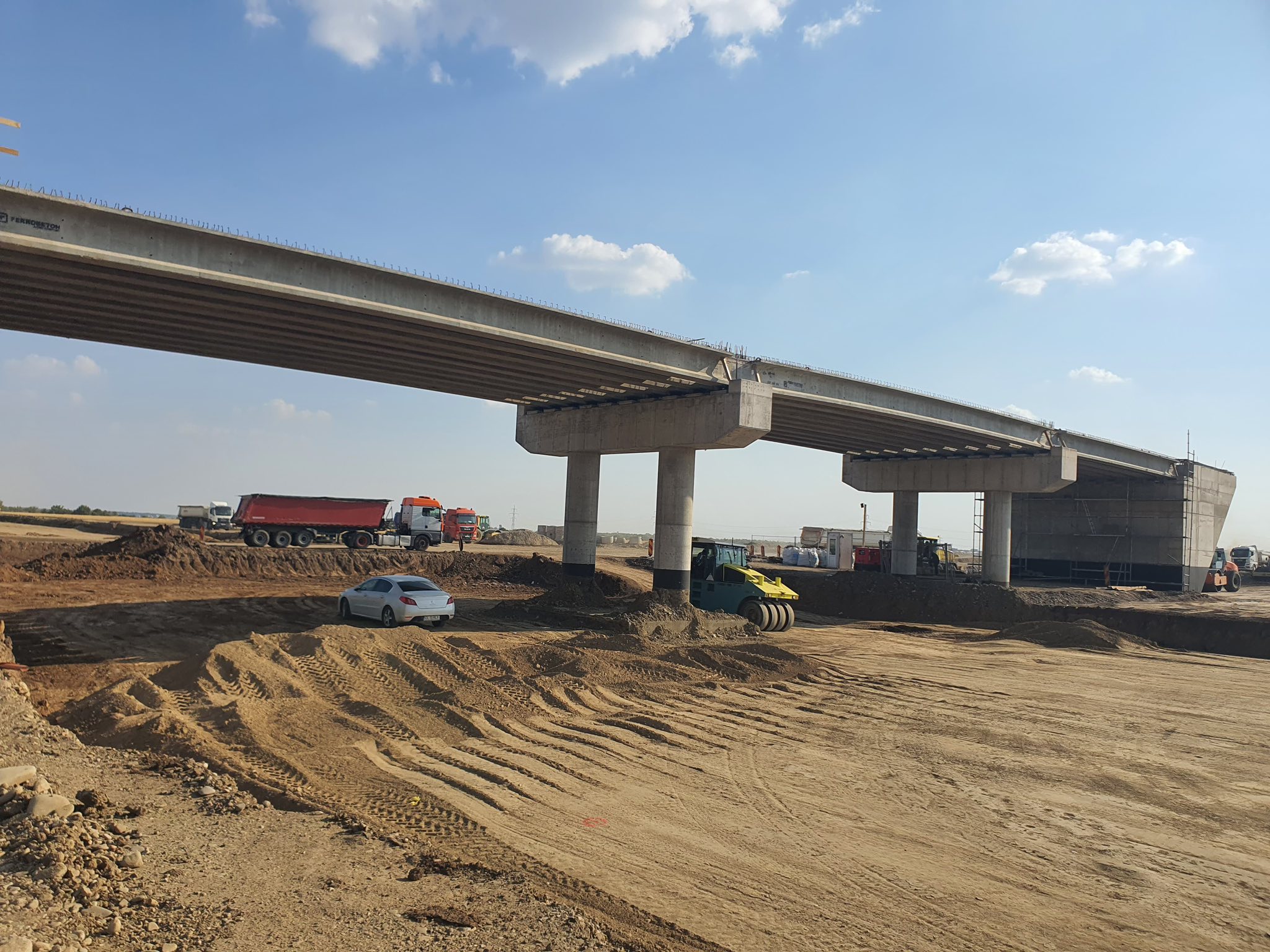

– Pasajul pe autostrada peste DN2 -> continua lucrarile la armarea placii de suprabetonare si umplerea rampelor de acces pe ambele capete;
– Pasajele de la nodul rutier DN2 -> sunt in curs de finalizare umpluturile rampelor de acces;

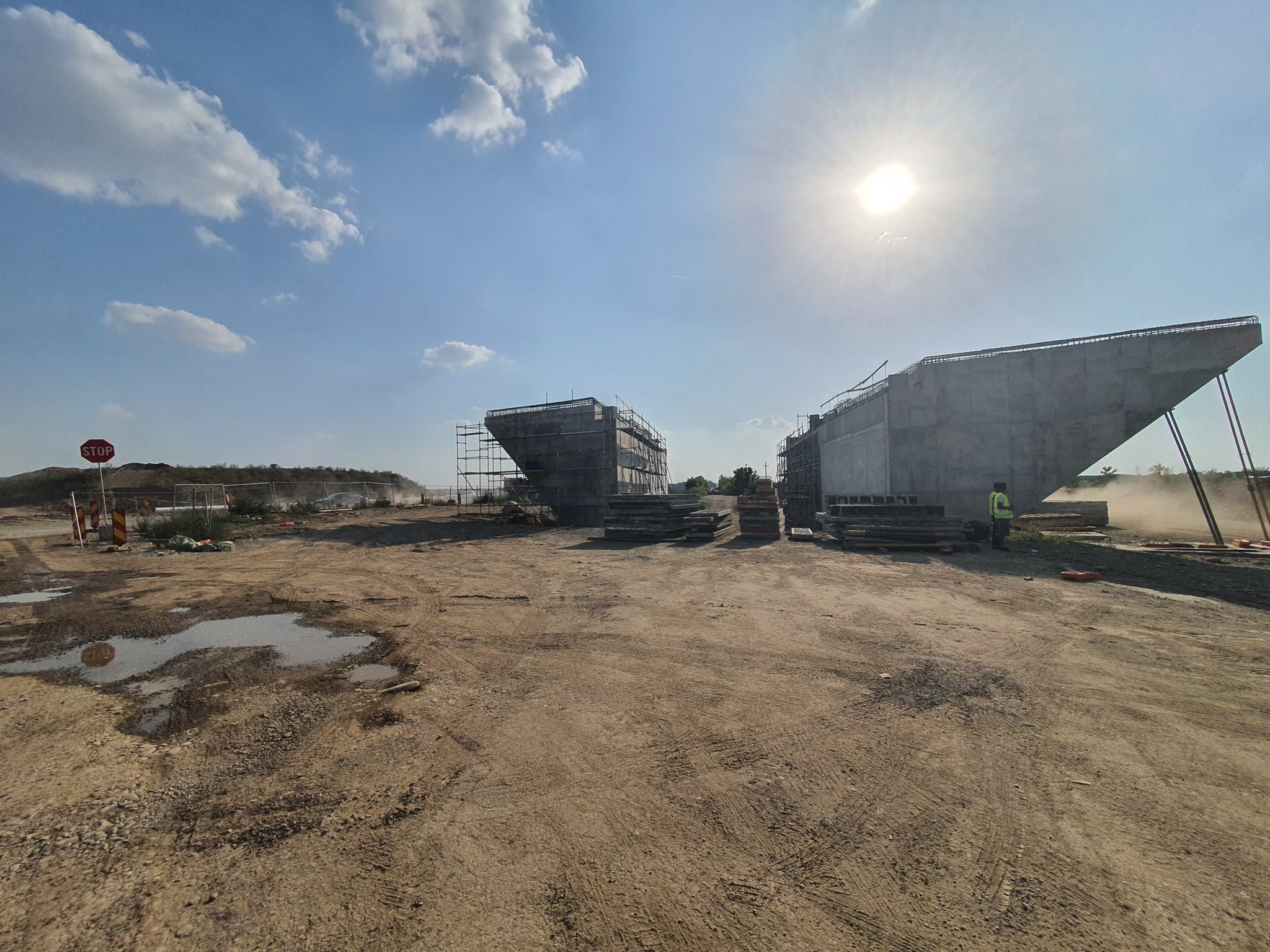

-Pasajul pe autostrada peste DC27 -> se executa lucrari pregatitoare pentru montarea aparatelor de reazem si grinzilor prefabricate;
-Pasajul pe DJ300 peste autostrada -> s-a finalizat montarea grinzilor prefabricate, se lucreaza la cofrarea si armarea antretoazelor si la rampele de acces;

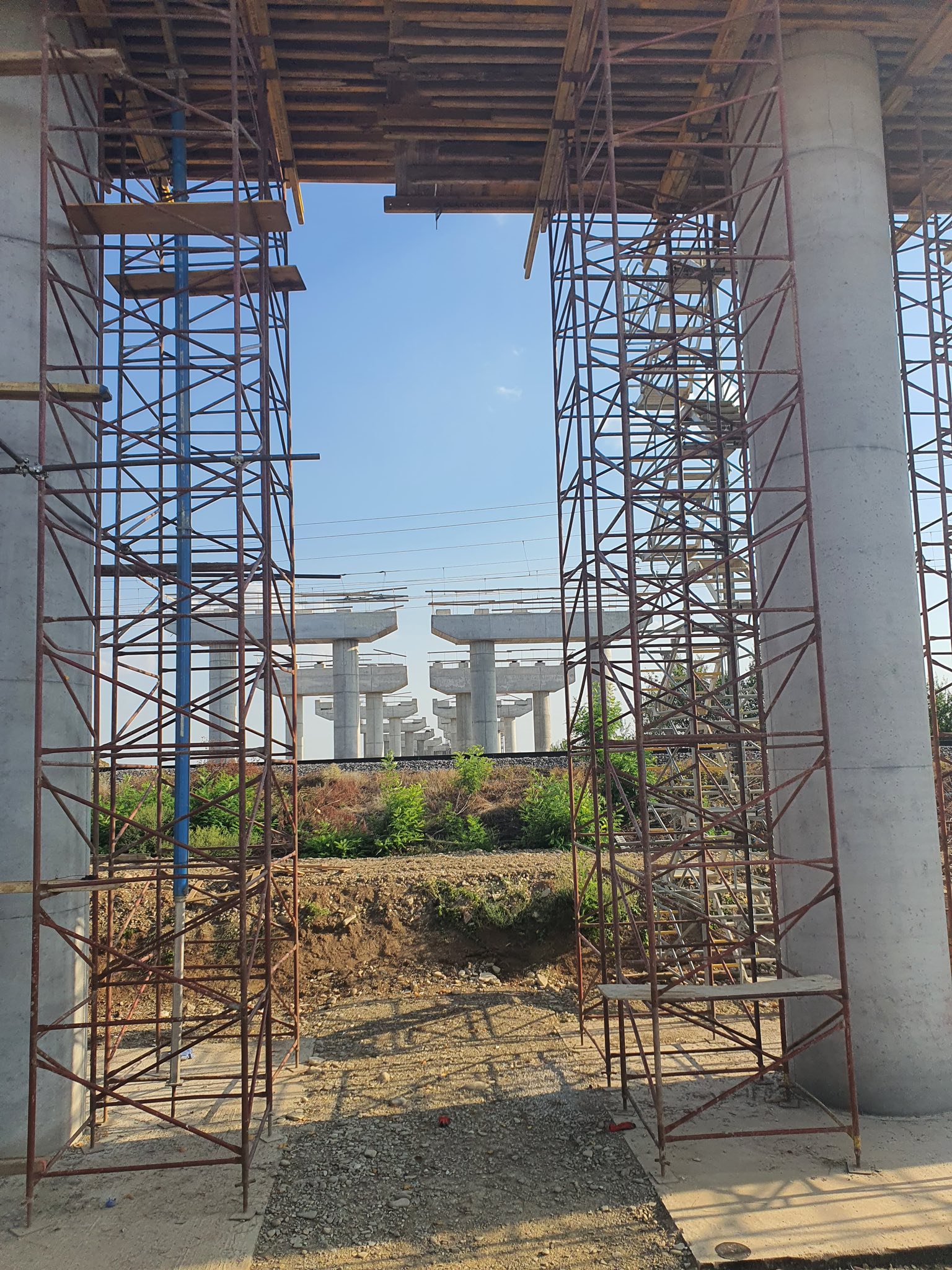

– Pasajul pe autostrada peste CF800 Bucuresti – Constanta-> a inceput montarea aparatelor de reazem, se lucreaza la umplutura rampelor de acces si se executa lucrari pregatitoare pentru montarea grinzilor prefabricate, activitate care va incepe saptamana viitoare;
– Pasajul pe DN3 peste autostrada -> dupa finalizarea relocarii retelelor de utilitati publice, se vor demara forajele pilotilor;
– relocarea retelelor de utilitati publice a fost finalizata in zona pasajului peste CF800 Bucuresti – Constanta si nodului rutier DN2 si sunt in curs de finalizare in restul zonelor: drumului comunal DC27, DJ300, pasajului DN3.
